Planning industriel : abandonnez Excel pour un outil dédié

Le planning industriel repose sur un équilibre précis entre charge réelle et capacité disponible. Dans les faits, un tableur tient mal cet équilibre dès que les commandes bougent, qu’une machine s’arrête ou qu’un atelier doit arbitrer entre plusieurs priorités.

Qu'est-ce que la planification industrielle

La planification industrielle regroupe les processus qui organisent la fabrication selon les ressources nécessaires, les délais clients et les contraintes opérationnelles réelles. C’est ce qui décide si des commandes partent à temps ou si elles restent bloquées trois jours en attente d’une machine, d’un opérateur ou d’une matière.

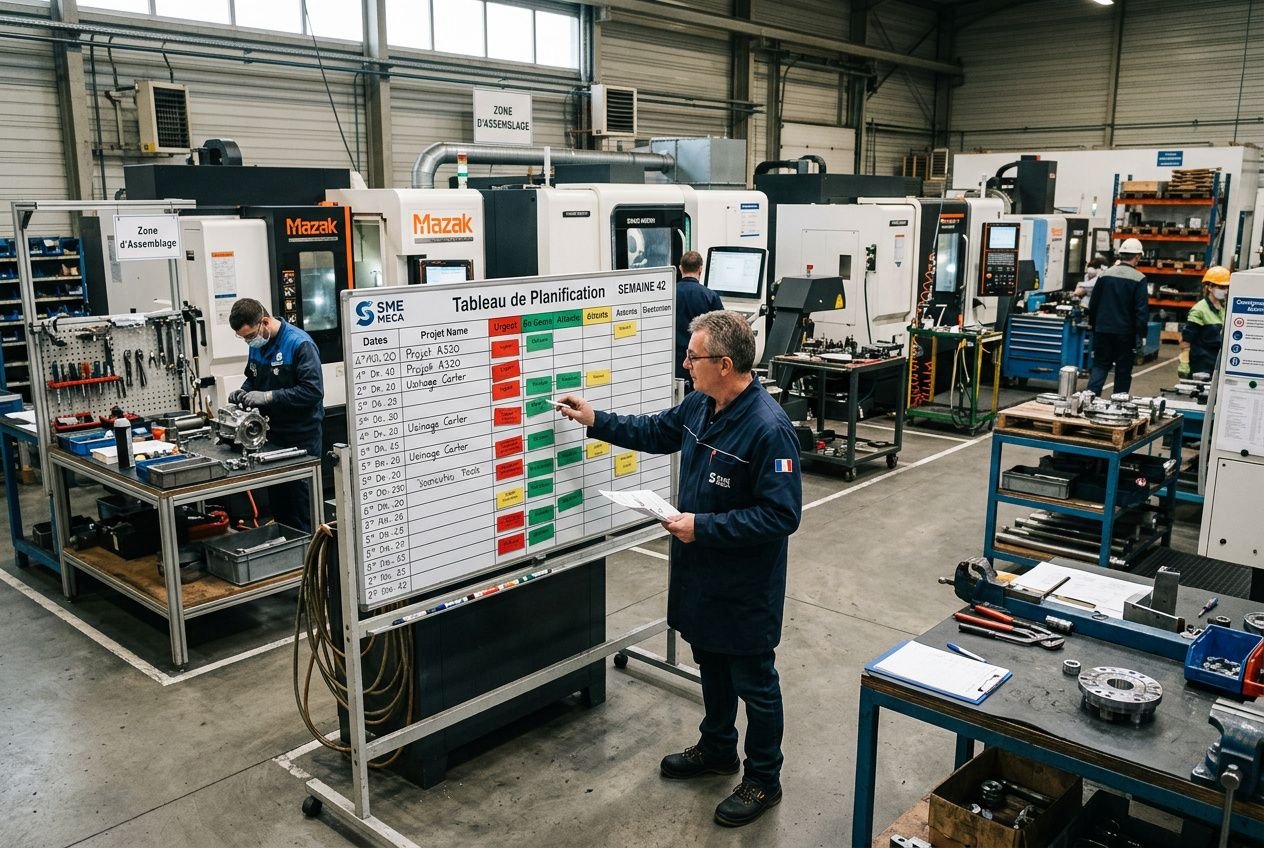

Planification industrielle en action: ouvrier devant un tableau de planning coloré dans un atelier d’usinage, entouré de machines et d’équipements.

Définition et objectifs du planning de production

Un planning de production efficace vise quatre résultats concrets : tenir les délais, limiter les stocks, mieux utiliser la capacité de production et garder une chaîne de production fluide. La planification de la production relie le plan industriel et commercial aux opérations quotidiennes. Si ce lien se distend, les écarts apparaissent vite : ruptures, surstocks, retards ou coûts évitables.

Le cœur du processus de planification industrielle reste l’adéquation entre charge et capacité. Il faut produire la bonne quantité, au bon moment, sans saturer les équipes ni laisser les équipements à l’arrêt. Chaque décalage se paie : soit par des retards, soit par des heures supplémentaires non prévues.

Les 3 types de planification industrielle

Le planning de production s’appuie sur plusieurs niveaux de planification, avec un horizon et une fonction propres à chacun. Mélanger dans le même tableau le long terme, le moyen terme et l’exécution atelier fausse le plan de production : les arbitrages de court terme écrasent les orientations capacitaires à 12 mois.

  • Plan industriel et commercial (PIC) : horizon long terme, de 12 à 18 mois. Il fixe les grandes orientations de capacité de production par famille de produits à partir de la prévision de la demande.
  • Programme directeur de production (PDP) : horizon moyen terme, de 4 à 12 semaines. Il traduit le plan industriel et commercial en quantités à produire par référence et alimente le calcul des besoins nets.
  • Ordres de fabrication : court terme. Ils lancent les opérations, structurent l’ordonnancement et pilotent concrètement la fabrication sur la chaîne de production.
  • Plan de charge : il traverse ces niveaux de planification. Il compare la charge prévisionnelle aux ressources nécessaires pour signaler une surcharge avant qu’elle ne désorganise le planning industriel.

Un programme directeur de production juste sur le papier ne suffit plus dès qu’une machine tombe en panne, qu’une commande devient prioritaire ou que les contraintes changent en cours de semaine. Un ERP généraliste couvre rarement l’ordonnancement fin : il calcule des besoins, mais ne replanifie pas automatiquement une file d’attente machine quand une panne survient en cours de journée.

Différence entre MRP et PDP en planification industrielle

Le programme directeur de production fixe les quantités à fabriquer par référence sur un horizon donné, en tenant compte des commandes fermes et de la prévision de la demande. Le MRP, lui, prolonge ce travail par le calcul des besoins nets. Il convertit le plan de production en besoins matières, composants et sous-ensembles, en remontant le processus dans la nomenclature.

La différence se joue sur le niveau de détail. Le PDP raisonne en produits finis. Le MRP descend au niveau des composants et des approvisionnements. Un ERP peut couvrir ces deux fonctions, mais il reste souvent moins précis sur l’ordonnancement, la planification de la production en atelier et l’ajustement en temps réel du planning industriel.

Pourquoi Excel et l'ERP échouent en ordonnancement

Un planning industriel tenu sur Excel cesse d'être fiable dès que les disponibilités machine, les priorités clients et les aléas de fabrication bougent dans la même journée. Dans beaucoup de PME, l'ERP porte l'administratif, les commandes et une partie de la gestion des stocks, pendant qu'Excel sert à piloter l'atelier au quotidien.

Il apparaît quand les besoins de planification deviennent plus fins que ce que l'ERP sait traiter, sans qu'Excel puisse, lui, suivre la réalité en temps réel.

Les limites d'Excel pour un planning industriel fiable

Sur Excel, le planning industriel repose souvent sur une seule personne. Les temps de cycle, les règles de priorité, les séquences d'ordres de fabrication et les contraintes de chaque machine finissent dans des formules, des couleurs ou des onglets que le planificateur est parfois le seul à maîtriser complètement.

Le problème n'est pas seulement humain. Excel reste un outil statique : il ne réagit pas seul à une panne à 14 h, à un retard matière, à un changement de série ou à une urgence client. Dans les faits, l'écart entre le plan et l'atelier se creuse vite, parce que l'ordonnancement n'est pas recalé en temps réel.

La conséquence se voit immédiatement sur la fabrication. Des encours s'accumulent devant un poste saturé, des composants arrivent trop tôt ou trop tard, et la gestion des stocks se déconnecte peu à peu des besoins réels. Quand les commandes augmentent, le fichier devient plus lourd, les arbitrages prennent plus de temps, et les erreurs de saisie passent sans trace exploitable.

L'ordonnancement dans l'ERP, une capacité souvent insuffisante

Un ERP standard sait lancer des ordres de fabrication, mais il raisonne souvent comme si la capacité était illimitée. Il place les opérations sans vérifier assez finement si la machine est disponible, si la ressource humaine convient, ou si plusieurs tâches se disputent le même poste au même moment.

En pratique, les modules généralistes descendent rarement au niveau nécessaire pour piloter finement la production. Les temps de changement, les alertes de surcharge, les arbitrages entre postes et les niveaux de planification détaillés sont souvent mal couverts, voire absents. Pour une PME qui joue sa marge sur les délais et la réactivité, cette limite pèse directement sur le planning industriel et la tenue des engagements clients.

Logiciel de planification SaaS, fonctionnalités clés

Un logiciel de planification SaaS dédié à la planification industrielle ne remplace pas l’ERP. Il prend les ordres de fabrication en sortie d’ERP, puis les réorganise selon les contraintes réelles de la chaîne de production : capacité machine, disponibilité des équipes, temps de changement de série, aléas d’atelier. C’est là que le logiciel de planification apporte ce que les outils généralistes ne tiennent pas dans les faits : un ordonnancement exploitable, poste par poste.

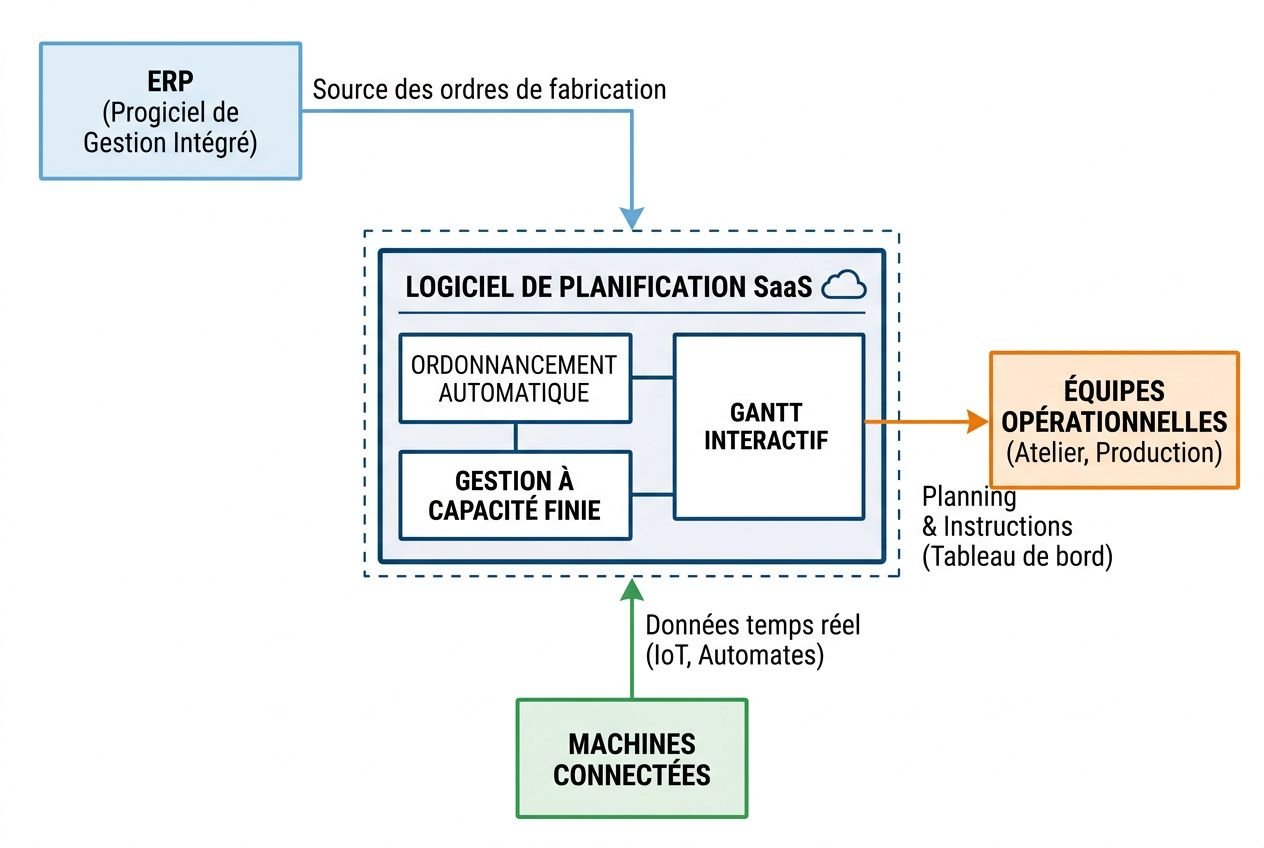

Schéma : transition du planning industriel via logiciel SaaS, intégrant ERP, machines connectées et équipes opérationnelles pour l’ordonnancement.

Ordonnancement automatique et gestion à capacité finie

Un outil APS calcule automatiquement quoi produire, sur quelle machine et à quel moment. Il croise les temps de cycle, les temps de réglage, les disponibilités des équipements, les compétences mobilisables et les contraintes de fabrication. Excel peut afficher un planning industriel. Il ne tient pas ce niveau de calcul dans la durée.

La vraie différence se joue sur la capacité finie. Le système compare en continu les charges demandées avec la capacité disponible et ajuste le processus avant la surcharge.

  • Calcul de charge par poste : le logiciel de planification analyse les temps réels, les arrêts machine et les ressources disponibles pour établir un plan de charge fiable.
  • Lissage automatique : en cas de saturation, il redistribue une partie des ordres de fabrication sur des créneaux ouverts sans reprendre tout l’ordonnancement à la main.
  • Alertes de goulot : il repère en amont les postes qui vont concentrer trop de charges et risquent de bloquer la chaîne de production.
  • Réordonnancement rapide : une panne machine, une absence ou une matière non conforme déclenche un nouveau calcul du planning industriel sans reconstruction complète.

Le gain de productivité observé se situe souvent entre 10 et 30 %. Ce niveau dépend directement de la qualité des données d’entrée. Si les retours atelier sont incomplets, le logiciel optimise un scénario, pas la fabrication telle qu’elle se passe réellement.

Gantt interactif, simulation et connexion machine en temps réel

Un planning industriel devient pilotable lorsqu’il peut être lu et corrigé sans délai. Le Gantt interactif donne cette lisibilité : dépendances entre opérations, ajustement manuel par glisser-déposer, recalcul en temps réel dès qu’une donnée machine évolue.

La simulation sert au même objectif. Vous pouvez mesurer l’effet d’un décalage de commande, d’un changement de priorité ou d’une indisponibilité avant de toucher au processus en cours.

Les logiciels SaaS sont-ils adaptés aux PME industrielles

Le modèle SaaS convient bien aux PME industrielles qui n’ont pas d’équipe informatique dédiée. Il évite une infrastructure lourde, réduit les délais de déploiement et simplifie les mises à jour.

Le critère de choix principal n’est pas l’abondance de fonctions. Ce qui change vraiment, c’est la qualité de connexion entre le logiciel, l’ERP, les machines et les données de terrain. Un APS bien alimenté en temps réel donnera en général de meilleurs résultats sur l’ordonnancement, le plan de charge et la productivité qu’un outil plus vaste, mais nourri manuellement.

Bénéfices mesurables d'un planning de production optimisé

Un planning de production optimisé n'améliore pas les résultats en une journée. Dans les faits, il faut souvent trois à six mois pour que la différence devienne nette : les données machine se fiabilisent, les équipes prennent le nouveau processus en main, et le planificateur cesse de reconstruire chaque matin ce que les aléas de la veille ont désorganisé.

Les KPIs clés de la planification industrielle

La planification industrielle se juge d'abord sur trois repères simples. L'OTD mesure la part des commandes livrées à la date prévue. Le Lead Time suit le temps total entre le lancement d'un ordre de fabrication et la disponibilité du produit fini. Le taux d'adhérence au planning, lui, montre si le terrain suit réellement le plan établi.

Un Lead Time qui s'allonge signale souvent des charges mal réparties entre postes. Un OTD faible révèle un écart entre le planning industriel théorique et la capacité réelle. Une faible adhérence indique en général que les aléas ne remontent pas assez vite pour permettre un recalcul utile en temps réel.

KPI Ce qu'il mesure Levier principal Cible réaliste
OTD (On Time Delivery) % de commandes livrées à la date prévue Planification à capacité finie Proche de 100 %
Lead Time Durée lancement OF → produit fini disponible Ordonnancement fin et lissage de charge Réduction de 15 à 25 %
Taux d'adhérence au planning Stabilité des processus industriels Connexion en temps réel aux données terrain Supérieur à 85 %
Productivité atelier Output / ressources engagées Meilleur taux d'utilisation des équipements +10 à +30 %

Ce qui change vraiment, c'est la productivité. Un meilleur planning de production permet d'augmenter l'output sans ajouter une nouvelle machine. La raison est concrète : un ordonnancement plus fin réduit les temps d'attente, limite les en-cours inutiles et utilise mieux les capacités déjà disponibles dans l'atelier.

Le pilotage d'atelier devient stratégique sans Excel

Quand la planification sort d'Excel pour entrer dans un outil dédié à la gestion des capacités et de l'ordonnancement, les silos reculent. Production, commercial et logistique travaillent alors sur la même base, avec des données tracées à un niveau transactionnel. Chaque modification du planning de production est datée, sourcée et réversible.

  • Une seule version de référence : les équipes accèdent au même planning de production, mis à jour en temps réel, sans circulation de fichiers par e-mail.
  • Un pilotage plus stratégique : les données consolidées par le reporting et la BI permettent de sortir de la gestion des urgences pour arbitrer les capacités, les investissements et le planning industriel avec davantage de recul.
  • Une continuité de fonctionnement : la logique d'ordonnancement, d'APS et de planification n'est plus enfermée dans un fichier ni dépendante d'une seule personne.

Avec de bonnes données, des charges mieux lissées, des commandes visibles plus tôt et une fabrication suivie au plus près, l'entreprise gagne en stabilité.

Foire aux questions

La planification de la production fixe les volumes à produire et les horizons de temps. Elle répond à une question simple : quoi lancer, et à quel moment, à un niveau global. L'ordonnancement prend ensuite le relais sur le terrain. Il précise quelle machine exécute chaque opération, dans quel ordre et à quel horaire, pour rendre les ordres de fabrication réellement applicables.

La différence se joue donc sur le niveau de détail. La planification industrielle construit le cadre; l'ordonnancement le rend exécutable en atelier. Dans les faits, les outils de planification industrielle les plus utiles traitent ces deux niveaux ensemble, là où un ERP standard couvre rarement toute la fabrication avec assez de finesse.

Un ERP construit souvent un planning à capacité infinie. Autrement dit, il place les ordres de fabrication sans vérifier assez finement la disponibilité réelle d'une machine, les contraintes de réglage ou les compétences présentes au bon moment. Sur le papier, le plan tient. En atelier, il se dérègle vite.

Ce qui manque le plus souvent, c'est la réaction aux aléas. Un retard matière, un arrêt machine ou un changement de priorité suffit à fragiliser l'ensemble. Sans outils de planification industrielle dédiés, la planification de la production reste théorique et l'ordonnancement finit souvent repris à la main, parfois sur Excel, pour retrouver une séquence de fabrication tenable.

Quatre à douze semaines suffisent généralement pour rendre un outil SaaS de planification industrielle opérationnel dans une PME. Ce délai varie surtout selon la qualité des données disponibles et le niveau de connexion avec l'ERP déjà en place.

Le point décisif est ailleurs : la fiabilité des données de fabrication en entrée. Si les gammes, les temps opératoires ou les capacités machine sont imprécis, la planification de la production produira un résultat propre en apparence, mais fragile dans l'exécution.
